LE CHANTIER DE CONFINEMENT
Une opération pionnière à 500 mètres de profondeur
En complément du déstockage des déchets possiblement les plus impactants (mercure) et de celui des déchets contenant du zirame, et afin de protéger la nappe phréatique d’un potentiel risque de pollution à long terme, le confinement du site de stockage est mis en œuvre.

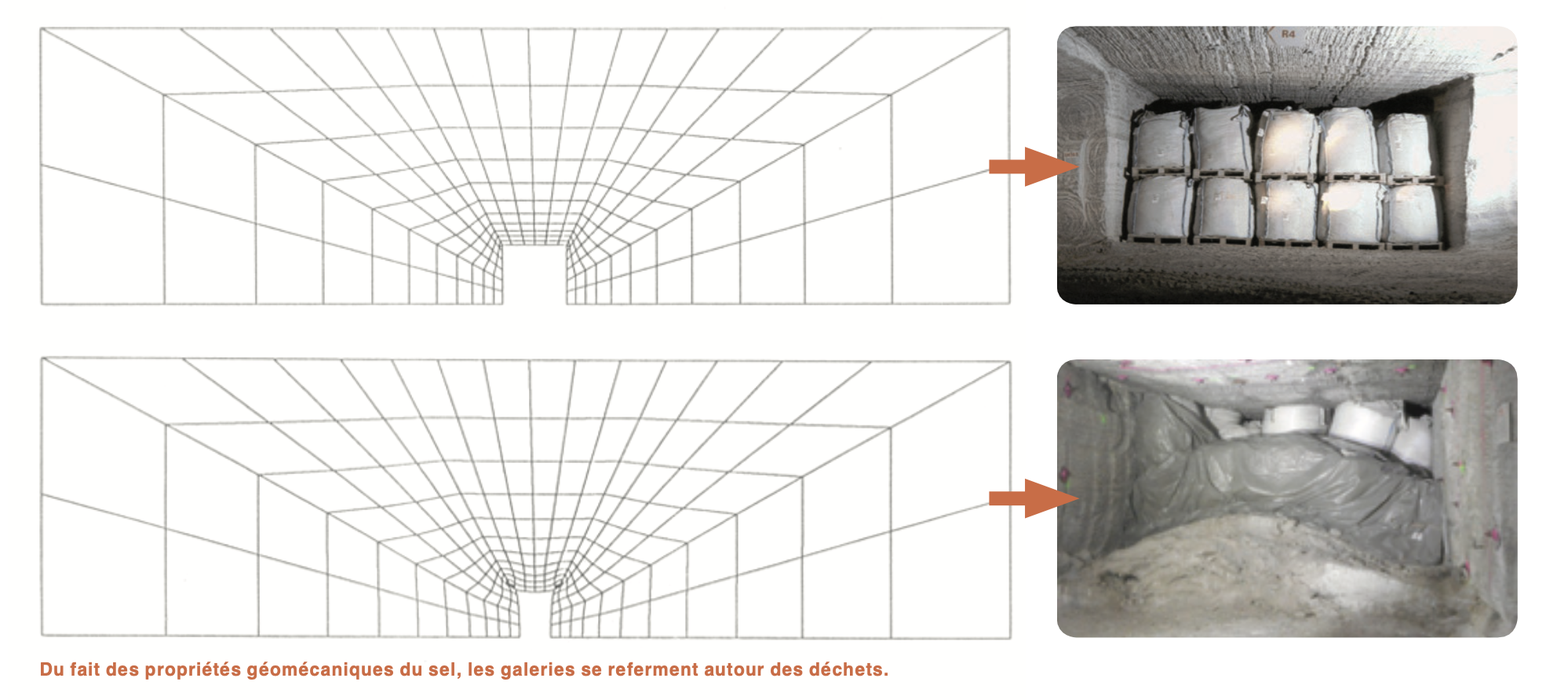

Pour ce faire, des barrages de très forte perméabilité (noyau de 6 mètres en béton quasi étanche) sont construits en ceinture autour du stockage pour condamner toutes les galeries d’accès au site de stockage et les vides miniers sont remblayés pour ne pas créer de nouveaux chemins hydrauliques après décrochement des toits miniers.
La fermeture des puits de mine « Joseph » et « Else » sera engagée selon les meilleures techniques disponibles, en application des prescriptions de l’arrêté préfectoral du 28 septembre 2023, après une période d’une année de surveillance des ouvrages de confinement.
La solution repose notamment sur la mise en place de barrières en béton, 12 au total, sur toutes les galeries d’accès au stockage, dont la géométrie a été étudiée puis validée par un essai pilote.
Elle prévoit également le remblayage des galeries vides et des blocs vides par des matériaux inertes, pour éviter une dégradation des terrains empêchant ainsi l’apparition de fissures.
Une galerie exutoire a également été creusée afin d’éviter la sollicitation des barrages pendant la phase d’ennoyage. Un sondage de décompression sera réalisé en cas de constat d’augmentation des concentrations de polluants dans les eaux de piézomètres de surveillance.
La fermeture des puits de mine « Joseph » et « Else » sera engagée après une période d’une année de surveillance des ouvrages de confinement.
Le remblayage de ces deux ouvrages sera réalisé selon les meilleures techniques disponibles, en application des prescriptions de l’arrêté préfectoral du 28 septembre 2023.
Les travaux miniers permettent de préparer les zones d’intervention, d’assurer l’accès des équipes et de sécuriser les galeries concernées par les ouvrages de confinement. Les premiers travaux préparatoires au droit des barrages sont le havage de l’EDZ (Excavation Damage Zone), soit l’abattage des terrains déconsolidés autour du noyau du barrage pour que celui-ci colle au terrain naturel non remanié.
Les barrages de très faible perméabilité sont construits en ceinture autour du stockage afin de condamner les galeries d’accès au site de stockage.
Une période d’une année de surveillance des ouvrages de confinement est prévue avant l’engagement de la fermeture des puits de mine « Joseph » et « Else ».
La fermeture des puits sera engagée selon les meilleures techniques disponibles et conformément aux prescriptions de l’arrêté préfectoral du 28 septembre 2023.
Le chantier de fermeture définitive du stockage est engagé depuis plus de deux ans et s’achèvera, selon le planning actuel, fin 2027.
Le planning détaillé du chantier sera présenté à partir des éléments issus de la présentation à la Commission de Suivi de Site de novembre 2025.
Engagement du chantier de fermeture définitive
Présentation du planning à la Commission de Suivi de Site
Achèvement prévisionnel du chantier de confinement
Les travaux miniers liés au chantier de confinement sont présentés à partir des éléments issus des présentations à la Commission de Suivi de Site.
Travaux de sécurisation-boulonnage

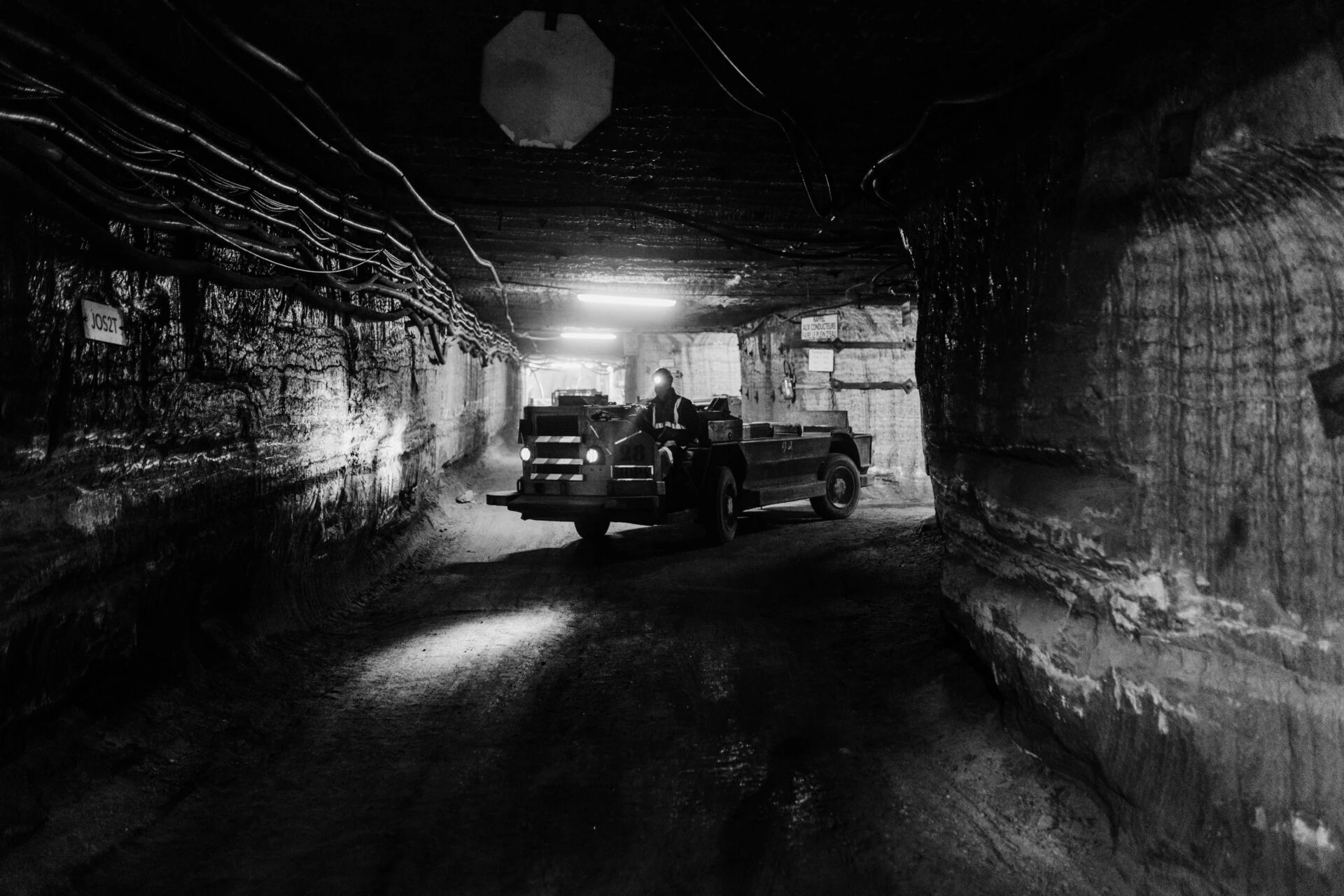

Galerie souterraine

Équipement souterrain
